В рамках программы ЖКХ-2025 в Тюмени продолжается масштабное обновление объектов электроснабжения. Городские электрические сети АО «СУЭНКО» планируют отремонтировать 480 трансформаторных подстанций — на сегодняшний день работы завершены уже на 71 объекте.
Кроме того, специалисты ведут замену воздушных и кабельных линий. Из 51,49 км по плану уже обновлено 7,7 км. Общая готовность по программе составляет 15%.

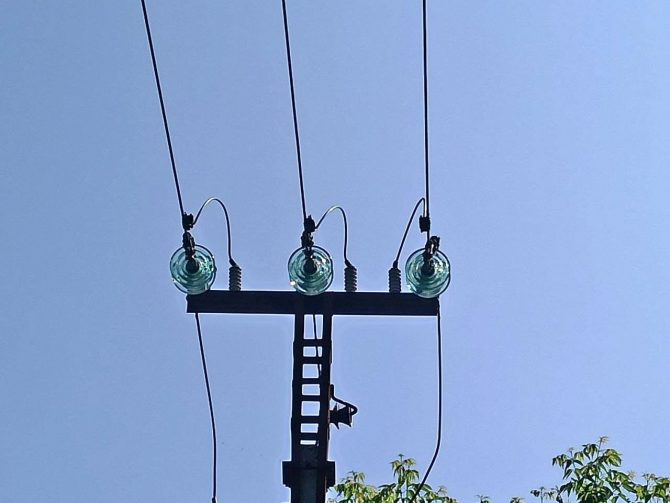

На прошлой неделе прошла замена опор освещения в СНТ «Ривьера» и ремонт распределительной воздушной линии на фидере «Войновка».
